第五小学校 改築工事の進捗状況

このページの情報をXでポストできます

ページ番号1055213  掲載日 2026年10月26日

印刷 大きな文字で印刷

第五小学校

第五小学校の完成予想図

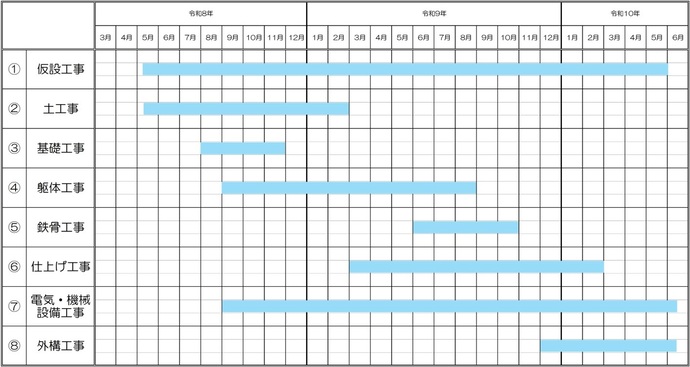

工事の全体工程表
(注意)天候及び現場の状況により変更になる可能性があります。
